6月13日,隨著110kV母線保護裝置完成全部調試且試驗數據全面達標,潔能發電分公司順利完成此次關鍵設備的更換改造工程。不僅為電力系統筑牢安全防線,更是分公司踐行陜煤集團“用賺錢思維去花錢”經營理念的生動表現,彰顯了分公司以科技驅動發展的堅定決心,為安全月增添了濃墨重彩的一筆。
精準研判,錨定改造方向
——算好安全與效益賬
110kV母線作為電力傳輸?shù)摹靶呐K樞紐”,其保護裝置的性能直接關乎整個電網的穩定運行。分公司在日常巡檢中發現,服役多年的原保護裝置出現元件老化、響應速度滯后等問題,不僅存在重大安全隱患,更因頻繁檢修、故障停機帶來高額運維成本,已難以滿足現代電網“高可靠、智能化”的運行要求。分公司迅速組織技術骨干開展專項研討,以“花錢要花在刀刃上,投入必須有回報”為原則,經過3輪技術方案比選、5次現場勘察評估,最終確定以國內領先的微機保護技術為核心,啟動110kV母線保護裝置更換改造工程。這一決策,從源頭消除潛在安全隱患,更著眼于長遠,通過提升設備性能,降低未來運維成本與故障損失,實現安全與效益的雙贏。

協同攻堅,保障工程落地
——嚴控運行成本提升效率

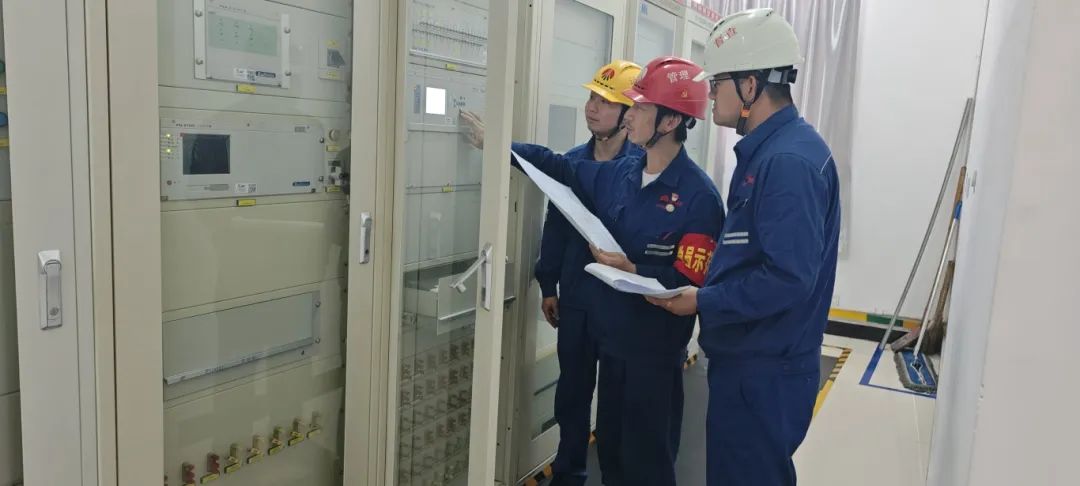

改造工程自啟動以來,便面臨“三大挑戰”:改造窗口期僅5天、需協調部門交叉作業、涉及300余條二次回路接線。時間緊、任務重、成本壓力大,分公司高度重視,將此次改造作為安全生產月的重點攻堅項目,親自牽頭部署。第一時間成立“黨員先鋒隊+青年技術小組”聯合攻堅小組,多次召開專題會議研究施工方案,以“每一分錢都要花出價值”為目標,制定“小時級”進度管控表,科學規劃施工流程,確保各環節無縫銜接,最大限度減少停電時間,降低因改造帶來的電量損失。

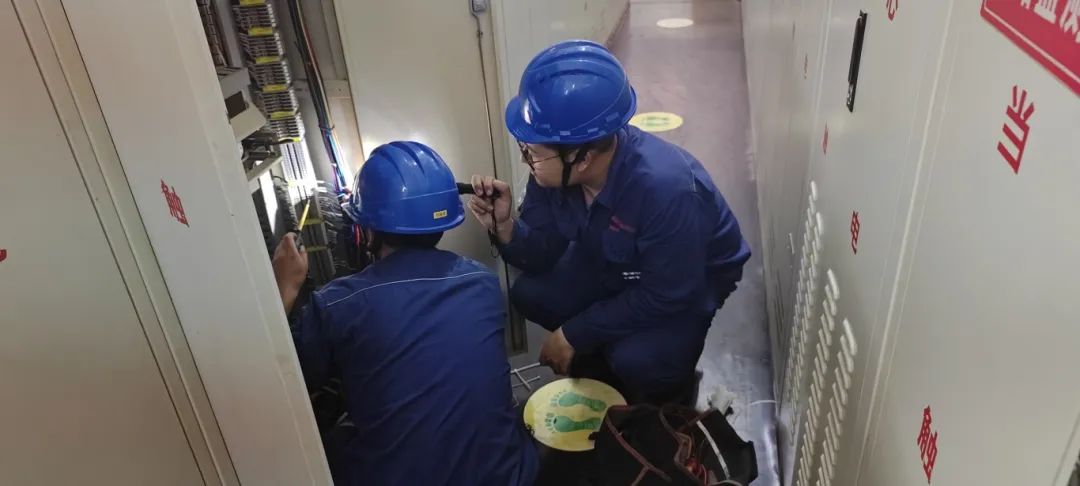

面對二次回路接線復雜難題,攻關小組創新采用“色標編碼+三維布線”技術,將接線效率提升40%,不僅縮短了工期,更減少了人工成本;在裝置調試階段,通過搭建仿真測試平臺,模擬15類故障場景,提前發現并解決3項潛在隱患,避免了后期返工帶來的額外支出,最終實現新裝置與現有系統的零誤差對接,確保每一筆投入都發揮最大效用。
智能升級,構筑電力新盾
——以科技投入換取長期效益
本次投運的新型110kV母線保護裝置搭載了新一代智能保護系統,采用比率制動差動保護原理與自適應故障識別算法,故障響應時間從原來的40毫秒縮短至25毫秒,保護動作準確率提升至99.99%?;谌碌淖灾骺煽厍度胧较到y(tǒng)平臺開發研制的SGB-750數字式母線保護裝置,運用瞬時值差電流算法與一整套母線保護新判據,可實時監測128項運行參數,差動動作時間小于20ms,還能自動生成設備健康報告,實現從“被動檢修”到“主動運維”的跨越。
此次110kV母線保護裝置全部完成改造,大幅提升了分公司運行的穩定性與可靠性,減少了因故障導致的停電損失。同時,通過主動運維模式,降低了設備檢修頻次與維護成本,真正實現了“花小錢、辦大事、謀長遠”。(莊文歡 王偉)
